歩掛と工数の違い基礎解説
歩掛と工数の違いを積算事例で徹底解説
🛠️
歩掛の意味と現場活用
歩掛とは、作業ごとにかかる手間や機械・資材消費量などを定量的に表した積算・見積のための基準値。主に1人工(にんく)を基準単位として算出され、1人工は一人の作業員が1日(8時間)で処理できる作業量を示す。例:コンクリ打設の歩掛0.12とは、1m³あたり0.12人工=1人8時間×0.12=約1時間の作業量に相当。現場条件や技能者の熟練度、材料種類、天候等により調整も必要となる。
⏳
工数の定義と役割
工数は特定作業やプロジェクト全体に必要な作業員の労働量(人日または人時間)を示す総量指標。歩掛から求めた必要な人工を集計し、作業区分ごとに工数表を作成することで全体コスト算定や進捗管理に活用される。積算だけでなく実際の作業工程管理、原価計算や労務管理、現場改善などに広く使われるのが特徴。建設以外ではITなど多数分野でも用いられる。
👷
歩掛と工数の使い分け・違いを表で解説
歩掛は「単位作業あたり必要な人手・時間の基準」、工数は「実際の作業量として集計された合計値」。歩掛を使って積算時に作業ごと人工数を算定→各作業の人工合計が全体工数。表で例示⇩
| 作業種別 | 歩掛(人工/単位) | 作業数量 | 工数合計(人工) |
| 土工事 | 0.12 | 100m³ | 12 |
| コンクリ打設 | 0.08 | 50m³ | 4 |
公共建築工事では国土交通省の標準歩掛を参照。
📈
歩掛・工数の計算方法と注意点
歩掛(ぶがかり)の計算式は「歩掛 × 作業数量=人工(工数)」、工数を把握するには最新の積算基準や歩掛表・現場条件に合わせた補正が不可欠。例えば作業員1人で4時間作業 → (1×4)÷8=0.5人工。機械損料や材料費も加味する必要があり、現場ごとにデータを見直し調整することが重要。歩掛は年度ごとに見直されるので古いままではリスクも。
✨
【独自視点】歩掛・工数を活用したミス削減と現場改善
歩掛・工数データを現場改善や生産性向上の材料として活用する事例が増加中。作業ごとに記録を取り続け、手戻りや無駄な工数の特定・削減につなげる。AIや積算システムを活用すれば、作業種別ご人気技能者のパフォーマンス比較・改善ポイント発見も可能。現場ごとのリアルな歩掛・工数を「見える化」し、「標準歩掛」頼みから脱却できるのも現代的メリット。
歩掛の意味と現場活用
歩掛とは、作業ごとに必要な人員・資材・機械の所要量や手間(人工)を定めた基準値。積算や現場見積で用いられ、1人工=作業員1人の1日(8時間)分を意味する。熟練度、材料、条件ごとに現場ごと調整が重要。公共工事は国基準がある。

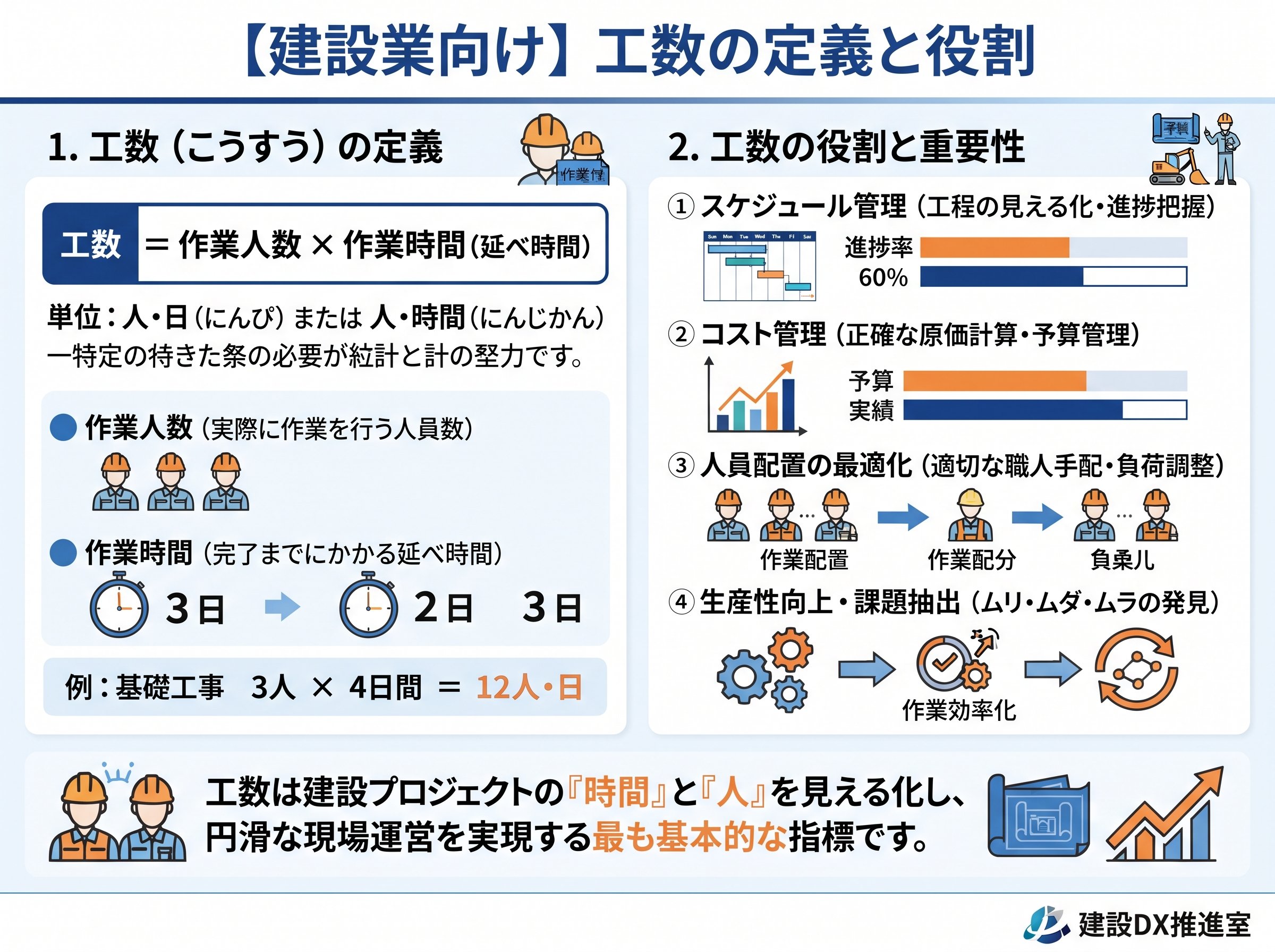

工数の定義と役割
工数とは、ある作業や全体作業量に必要な労働量(人日・人時間)の合計値。歩掛で得た人工に作業区分ごとの数量を掛けあわせ、全体を集計することで算出。積算や現場管理、原価管理など多方面で利用される。
歩掛と工数の使い分け・違いを表で解説
- 歩掛:単位作業ごとの基準値(人工/単位量)
- 工数:現実の作業量(人工)の合計値
例:コンクリ打設(歩掛0.1人工×30m³=3人工)。国基準歩掛参照や現場補正が必須。
【参考】
公共工事の標準歩掛や最新の積算基準は国土交通省サイトで確認できる
使い方や計算方法、現場活用例が詳しく紹介されています。
国土交通省 積算基準・歩掛まとめ
歩掛・工数の計算方法と注意点
- 歩掛×数量=工数
- 工数の単位:人工(1人工=作業員1名1日分)
- 補正要素:技能者経験・材料・現場特性・施工方法
- 既存歩掛表の見直しや独自データの活用でミスや赤字案件防止にも寄与。
【独自視点】歩掛・工数を活用したミス削減と現場改善
- 各現場の実績データを蓄積・解析し、より精緻な歩掛・工数設定でムダの特定・是正が可能
- AIや積算管理システム導入で人ごとの作業実績・効率が可視化される時代で、従来型の標準歩掛依存から脱却、高度化した現場マネジメントが進展中。
