施工写真を「記録用」だと思っているなら、その認識が原因で補修費用が2倍以上になることがあります。
シールコート(Seal Coat)とは、既存のアスファルト舗装面に液状のバインダー(乳剤)と細骨材を薄く散布・圧着する表面処理工法です。新規舗装ではなく、あくまでも既存路面の「保護と延命」を目的としています。つまり延命処置が本質です。

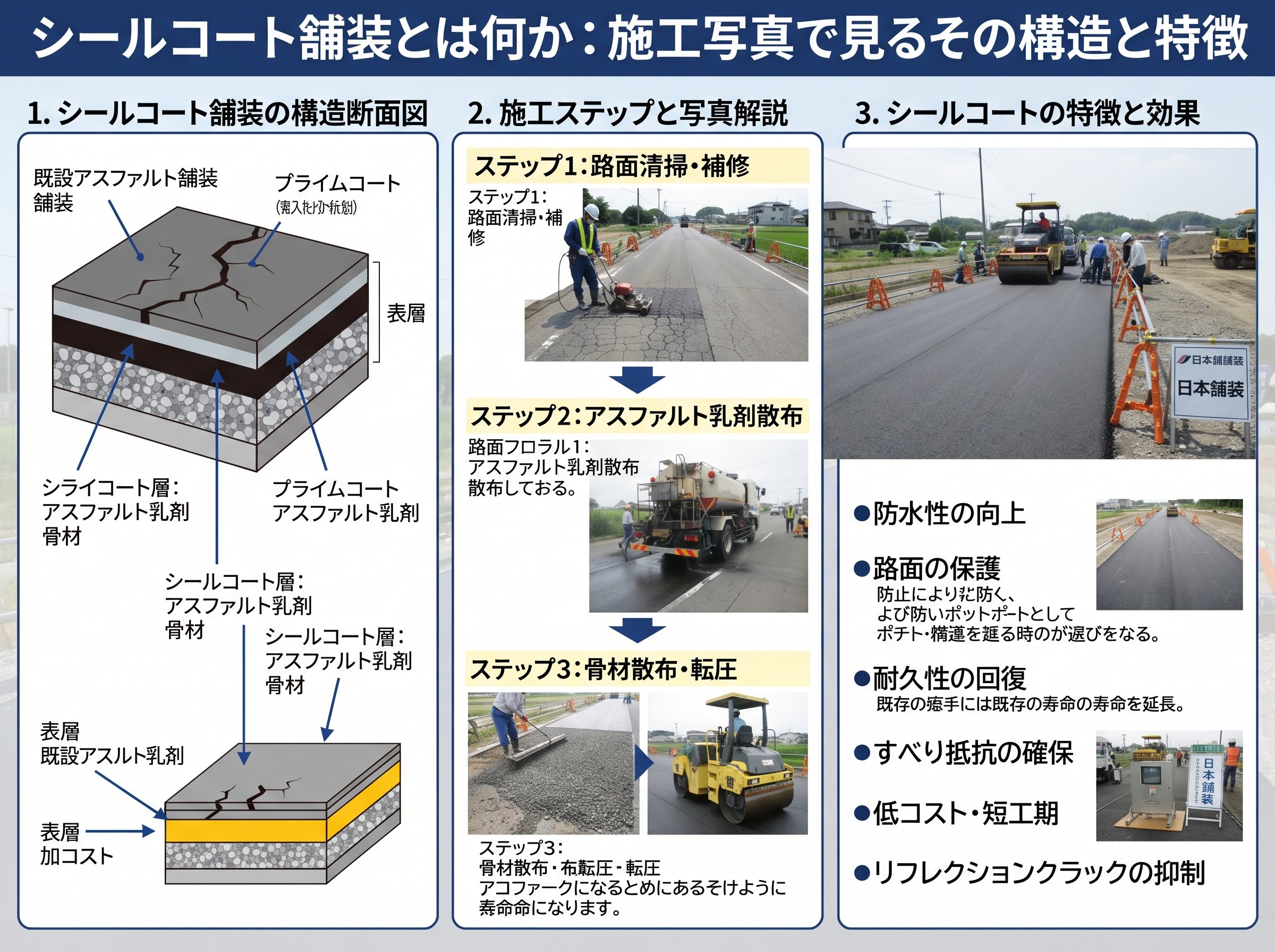

施工写真を見ると、施工前の路面は白化・酸化したアスファルト面が広がっており、バインダーとしてアスファルト乳剤(CSS-1やRS-1など)が均一に散布された直後は、路面が黒く濡れた状態に見えます。その上に5〜13mm程度の細砂や砕石が散布され、ローラーやタイヤで圧着されることで、ざらついた砂利状の表面が完成します。
現場写真でよく確認できる仕上がりの特徴は以下のとおりです。
シールコートは安価な工法として知られており、㎡あたりの材料費は概ね500〜1,500円程度が目安です。一般的なオーバーレイ(打ち換え工法)が㎡あたり3,000〜8,000円以上かかるのと比べると、コストは約3分の1以下に抑えられます。これは使えそうです。
ただし、シールコートで対応できるのは「表層の保護・防水・スリップ防止の回復」に限定されます。路盤沈下やひび割れの進行など、構造的な損傷には対応できません。施工前の写真でその路面状態を正確に記録し、工法選定の判断材料にすることが実務上の重要ポイントです。
劣化の早期発見が、修繕費用を最大限に抑える唯一の手段です。建築業従事者が現場で劣化を見分ける際に、写真記録は「感覚的な判断」を排除して客観的な根拠を残す手段として機能します。

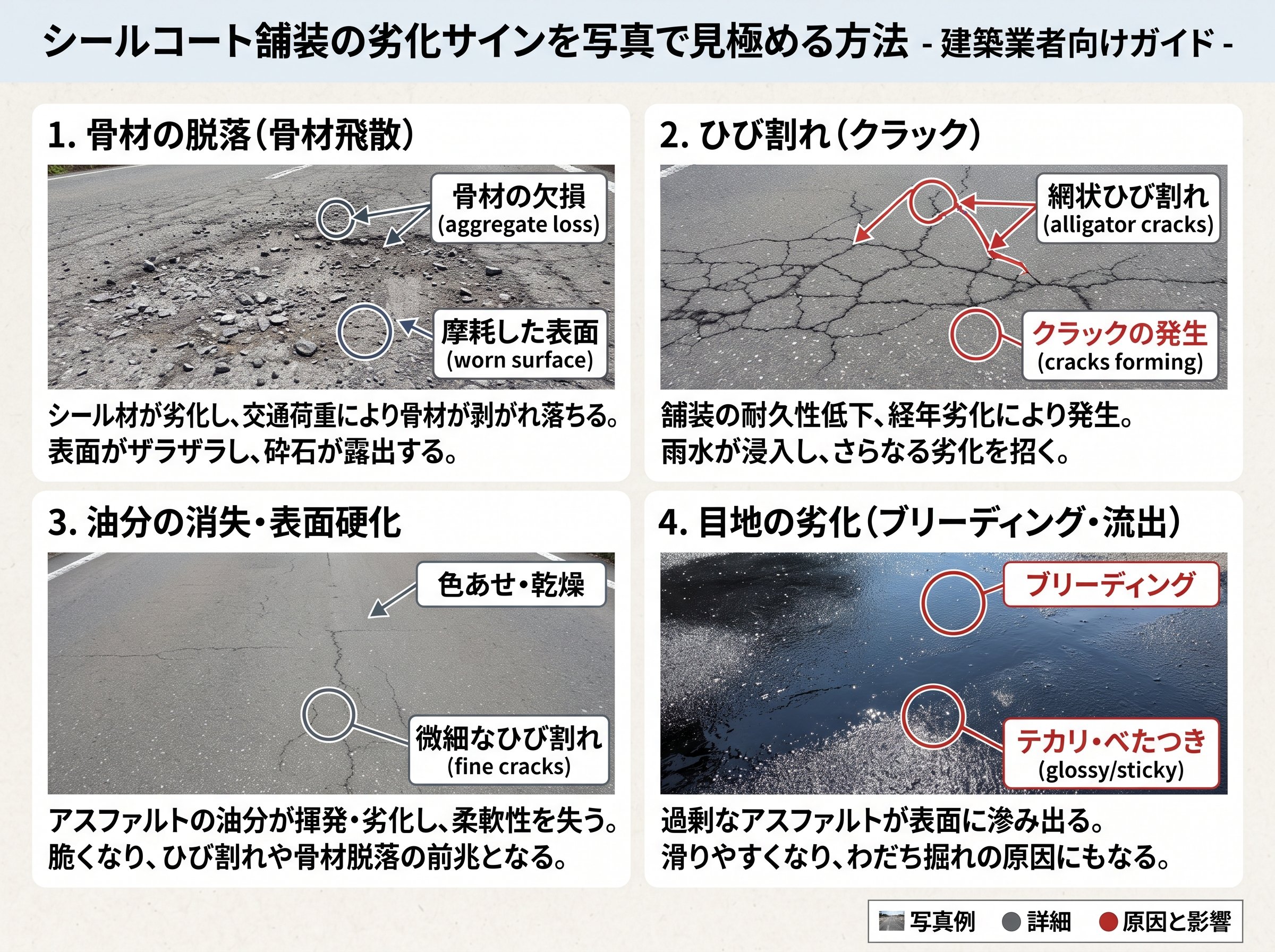

シールコート舗装の劣化は、主に以下の5段階で進行します。写真を撮る際には、この段階のどこに該当するかを記録しておくと、後の補修計画が立てやすくなります。
写真で劣化を見極める際に特に重要なのが、「骨材剥離率」と「ひび割れ密度」です。経験則として、骨材剥離が路面全体の30%以上に及んでいる場合はシールコートの再施工が推奨時期に入っており、50%を超えると補修効果が著しく落ちるとされています。
現場では1m²あたりの剥離エリアをスマートフォンのカメラで撮影し、写真上で目安をつける手法がよく使われます。骨材剥離が進むということですね。防水性が失われた状態で放置すると、路盤に水が浸透して5年以内に大規模補修が必要になるケースが現場では頻繁に報告されています。
参考資料として、国土交通省の舗装点検要領も確認しておくと、公共工事での判断基準として活用できます。
国土交通省「道路の老朽化対策・舗装の維持管理」に関するガイドライン
施工写真は「撮ればいい」わけではありません。記録として機能する写真には、撮影タイミングと構図の規則があります。
建築業の現場では施工写真の不備がトラブル時の最大のリスクになります。特に民間発注案件では、「施工後に問題が起きた際に施工前の状態を証明できない」ことで、本来施工者の責任ではない損傷の補修費まで負担するよう求められるケースがあります。これは痛いですね。
撮影が必要な7つのタイミングを以下に整理します。
写真の画素数は最低でも800万画素以上が推奨されます。現在の業務用スマートフォン(iPhoneやGalaxyの標準カメラ)であれば問題ありません。重要なのは画素数より「光量」と「ブレ」です。日中の自然光下で撮影し、フラッシュは極力避けてください。フラッシュ撮影は路面の質感を飛ばして劣化状態が正確に記録されない原因になります。
施工写真の管理には、撮影日時・GPS情報が自動付与されるスマートフォンの標準カメラアプリを活用するのが最もシンプルです。写真管理アプリ「蔵衛門工事黒板」や「KANNA」などを使えば、写真に施工情報を直接添付して管理でき、書類作成の手間も大幅に削減できます。
施工写真を見ながら「シールコートで済むのか、オーバーレイが必要なのか」を判断することは、建築業従事者の実務スキルの中でも特に重要な領域です。この判断を誤ると、シールコート施工後1〜2年で再劣化し、結果として補修費が当初の見積の2倍以上になることも珍しくありません。
判断の分岐点は以下のチェックリストで整理できます。
写真での判断が難しいのが「網状ひび割れ(クロコダイルクラック)」です。これは路盤の支持力低下が原因で生じるため、表層だけの処理では根本解決になりません。網状ひび割れが写真に写っている場合はシールコートでは対応不可が原則です。
現場でよく起きるのが、「とりあえずシールコートで塞いでおく」という判断です。これはクロコダイルクラックのある箇所に施工しても、路盤の変動によって1〜2年以内に同じ箇所が再破断することが多く、コスト的にも品質的にも不利な選択になります。つまり根本原因の除去が条件です。
路盤の状態を現場で簡易確認する方法として、雨上がりに路面を踏み歩いて「スポンジ状の弾力」を感じる箇所を探す方法があります。この弾力が感じられる箇所は路盤内に空洞・軟弱化が進んでいる可能性があり、写真に「踏み込み試験実施個所」として記録しておくと調査書類に活用できます。
施工写真は品質管理だけでなく、発注者への提案力を高めるツールとしても活用できます。この視点を持っている施工業者はまだ少数派です。これは使えそうです。
具体的には、定期点検時に撮影した経年写真を時系列で並べて「劣化進行レポート」として発注者に提示する方法があります。例えば、施工後1年・2年・3年の写真を同じアングルで並べると、劣化の進行速度が視覚的に一目瞭然になります。この資料があることで、発注者は「なぜ今補修が必要なのか」を自分で納得でき、受注率が上がる実務報告が現場の施工業者から複数出ています。
写真を使った提案資料の作成ポイントは以下のとおりです。
また、近年ではドローンを使った舗装面の空撮写真が点検記録として普及しています。農業用ドローン(DJI Agras T30など)や測量用ドローン(DJI Phantom 4 RTK)を使用すれば、1,000㎡以上の舗装面を短時間で網羅的に撮影でき、人力での目視点検では見落としやすい均等な剥離パターンを検出できます。
ドローン撮影を活用する場合、航空法に基づく飛行許可(国土交通省への申請)が必要な場合があります。特に人口集中地区(DID地区)内の施工現場では飛行前に確認が必須です。飛行申請には許可に要件があります。
国土交通省「無人航空機(ドローン)の飛行許可・承認手続き」公式ページ
施工写真を活用した提案は、単なる見積もり競争から抜け出すための実務的な差別化手段です。写真の質と整理の仕方が、顧客からの信頼を直接左右することを現場経験者は口をそろえて言います。品質を「見える化」することが基本です。
写真整理ツールとしては、前述の「蔵衛門工事黒板」のほかに、「フォトラクション」や「Site Mirror」といった建設業特化の写真管理クラウドサービスも普及してきており、過去写真の検索性が高く、報告書作成の工数削減に直結します。施工写真のデジタル管理を未導入の会社では、月あたり10〜20時間の書類作業時間を削減できた事例も報告されており、工数削減の具体的な数値として参考になります。
