コンクリート化粧打放し仕上げの施工と品質管理を完全解説

コンクリート化粧打放し仕上げの施工と品質管理を完全解説

記事内に広告を含む場合があります。

コンクリート化粧打放し仕上げの施工と品質管理を知る

撥水剤だけ塗ったあなたのコンクリート、中性化は止まっていません。


📋 この記事の3つのポイント
🏗️
化粧打放しは「一発勝負」の工法

型枠を外した瞬間が最終仕上がり。やり直しがきかない工程の序盤に、最終品質を確定させる必要があります。

⚠️
脱型後のトラブルは補修コストに直結

ジャンカ・色むら・コールドジョイントなど、打設ミスによる不具合は補修1箇所あたり3万〜7万円の追加コストになる場合があります。

🛡️
表面保護は「撥水剤+トップコート」が基本

撥水剤だけでは中性化防止効果が弱く、耐用年数も3〜7年と短い。クリヤー系保護塗料との組み合わせで耐久性を大幅に向上できます。

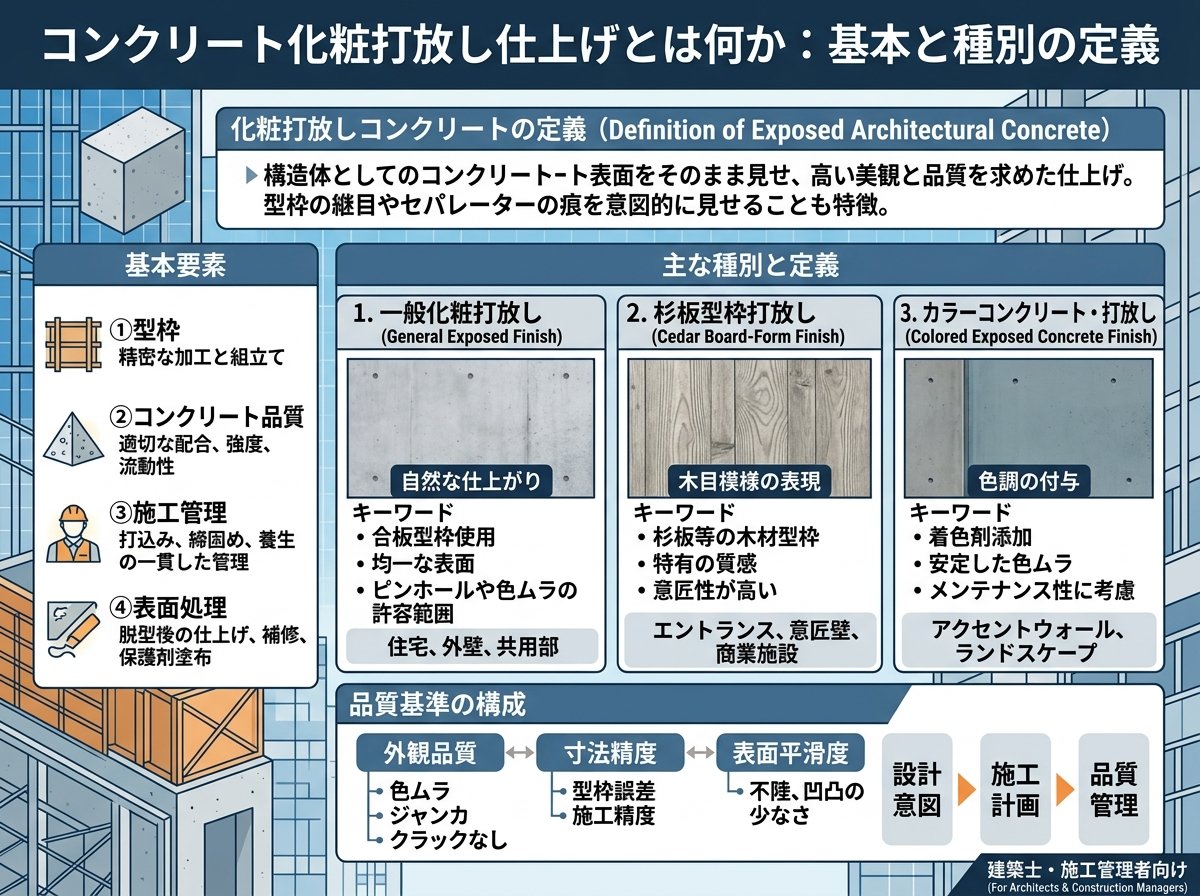

コンクリート化粧打放し仕上げとは何か:基本と種別の定義

コンクリート化粧打放し仕上げとは、型枠に流し込んだ生コンクリートが硬化した後、型枠を撤去したそのままの面を最終仕上げ面として見せる工法のことです。塗装・タイル・左官仕上げなどの二次仕上げを施さず、コンクリート素地が建物の「顔」になります。モダンで無骨な質感は意匠的な評価が高く、一般住宅から公共施設、商業ビルまで幅広く採用されています。


つまり、見た目に手を加えないことが特徴です。


公共建築工事標準仕様書(国土交通省)では、打放し仕上げは仕上がり品質に応じてA種・B種・C種の3種類に分類されています。


| 種別 | 品質基準 | 主な用途の目安 |
|------|---------|--------------|
| A種 | 目違い・不陸が極めて少ない良好な面 | 化粧打放し・塗装仕上げ |
| B種 | 目違い・不陸が少なく、グラインダー等で調整 | 吹付仕上げ・クロス下地 |
| C種 | 打放しのまま、目違い払いを行ったもの | 仕上塗材下地・一般躯体 |


化粧打放しに求められるのはA種です。A種は「目違いや不陸が極めて少ない良好な面」が条件で、これを現場で安定して達成するのは決して容易ではありません。特記がない場合、国土交通省の公共建築標準仕様ではB種が基準になるため、意匠を重視した設計ではA種の明示が必要になる点にも注意してください。


参考リンク(公共建築工事標準仕様書における打放し仕上げ種別の定義について)。
国交省のコンクリート打ち放し面補修の見解 – 根子左官


一般的に「化粧打放し=表面をきれいに見せる」とだけ認識されがちですが、実際には型枠の材種・精度・剥離剤の選択・バイブレーターの使い方・打設速度・養生方法まで、工程のあらゆる段階が仕上がりに直結します。これが他の仕上げ工法と大きく異なる点です。


コンクリート化粧打放し仕上げの型枠選定と施工前準備のポイント

化粧打放しの品質は「型枠を建てる前」にほぼ決まる、と言っても過言ではありません。型枠の材種・精度・剥離剤の適切な使用が、脱型後の仕上がりを大きく左右します。


型枠の精度管理は±3mm以内が基準です。A4用紙の短辺が210mmなので、3mmというのはその約1.4%のズレにしかなりません。この精度を全面で確保するには、材料の事前確認と丁寧な建て込みが不可欠です。


🔲 型枠材種の主な選択肢


- パネコート(表面処理合板):滑らかで均一な面が得られる。モダンな仕上がりに最適。商業施設・公共施設に多用される。


- 杉板型枠:木目模様がコンクリート面に転写される。温かみのある表情になる。住宅・景観重視の建物に採用されやすい。


- 金属型枠:寸法精度が高く転用も可能。ただし素材が異なると色むらが出やすい。


型枠の選択がそのまま意匠の個性になります。


剥離剤(離型剤)の使い方にも注意が必要です。剥離剤の塗り過ぎは「色むら」や「撥き(はじき)」の原因になります。均一に薄く塗布するのが原則で、油性・水性・ハイブリッド型など施工季節や仕上げの目標に応じて選択します。鉄筋に付着すると付着強度が下がるため、塗布範囲の管理も現場のチェック項目にしてください。


打設前にはコンクリートの配合設計も確認します。水セメント比を低く抑えることでひび割れを抑制できますが、施工性(スランプ値)とのバランスが重要です。化粧打放しに使用するコンクリートは、スランプ値を通常より小さめに設定して骨材分離を防ぐのが一般的です。冬季は早強ポルトランドセメントの使用や給熱養生の計画も事前に立てておく必要があります。


🔎 打設前チェックリスト(化粧打放し用)


- 型枠の建て込み精度(±3mm以内)の確認
- 剥離剤の均一塗布と鉄筋への付着防止
- セパレーター・Pコン位置の割付確認
- コンクリートの配合・スランプ値の確認
- バイブレーターの振動間隔(標準60cm以内)と配置計画


これらを工程の序盤に仕上がりをイメージして確認することが、化粧打放し品質確保の第一歩です。


参考リンク(化粧打放し型枠の施工方法と普通型枠との違い)。
打ち放し型枠とは?施工やコンクリート化粧打放し型枠との違いを解説 – タツエイ


コンクリート化粧打放し仕上げの打設・脱型で起きる代表的トラブルと対策

コンクリート化粧打放し仕上げでもっとも恐れるべきは、脱型後に初めて顕在化するトラブルです。型枠を外した瞬間が「答え合わせ」であり、そこで問題が発覚してもやり直しは原則できません。一発勝負が原則です。


🚨 脱型後に起きやすい代表的トラブル


- ジャンカ(豆板):バイブレーターの締め固め不足やコンクリートの流動性不足で、骨材だけが残り空隙が生じた状態。深刻な場合は鉄筋が露出する。


- コールドジョイント:打設の中断・打設速度の遅れにより、先に打ったコンクリートが凝結し始めた後に次のコンクリートが接触した打継ぎ不良。


- 色むら・アバタ:型枠内の水分量の不均一や骨材の偏りによる表面色の濃淡差。


- 砂すじ・ピンホール:型枠の隙間からモルタルが逃げて砂状の筋が出たり、気泡が残った状態。


- 型枠目違い・ハラミ:型枠の精度不足や締め付け不足で、コンクリート面に段差や膨らみが出た状態。


これらが発生した現場では、化粧補修が必要になります。補修の相場は軽度なジャンカや色むら補修で1箇所あたり3万〜7万円程度が目安です(状態・規模によって変動)。


痛いですね。


コールドジョイントを防ぐためには、外気温25℃未満の場合は打設中断後120分以内の再打設が目安です。夏季は90分以内とさらに短くなります。打設速度の管理と、現場での時間記録を徹底することが予防の基本です。


バイブレーターによる締め固めは、挿入間隔を60cm以内・挿入時間を5〜15秒を目安に行います。過振動は骨材とモルタルが分離して色むらの原因になるため、やりすぎも禁物です。適切な振動管理が密実なコンクリートを作ります。


ジャンカや気泡の多発を防ぐもう一つの手段として、型枠の外側を木槌で叩く「叩き締め(タッピング)」が有効です。特に開口部まわりや壁の下部は骨材が集まりやすいので、重点的に叩き締めを行います。


脱型のタイミングは、圧縮強度が5〜10N/mm²程度に達していることが目安です。早すぎる脱型は表面の損傷につながり、遅すぎると養生の手間が増えます。季節・気温・セメントの種類に応じた適切な脱型計画が品質を守ります。


参考リンク(打設トラブルの種類と原因について詳しく解説)。
打放しコンクリート化粧仕上げ – Urban Hands(アーバンハンズ)


コンクリート化粧打放し仕上げの劣化メカニズムと長期保護の考え方

多くの施工担当者が「打放しコンクリートは丈夫だから放置でいい」と思いがちです。これが大きな落とし穴になります。


コンクリートの主成分は強アルカリ性(pH12〜13)で、この環境が鉄筋を錆から守っています。ところが大気中の二酸化炭素(CO₂)がコンクリートに侵入し炭酸化反応を起こすと、アルカリ性が失われていきます。これが「中性化」です。中性化が進んで鉄筋まで到達すると錆が発生し、膨張した錆がコンクリートをひび割れ・爆裂させます。表面保護なし・塗替えなしの打放し面では、中性化は年々確実に進行します。


表面劣化の進行順序は「ひび割れ発生 → 水・炭酸ガスの侵入 → 中性化進行 → 鉄筋腐食 → 爆裂・剥落」という流れです。爆裂補修は1箇所あたり3万〜7万円が相場で、広範囲に及ぶとさらにコストが膨らみます。予防的な保護塗装のほうが、長期的にはるかに安上がりです。


🎨 コンクリート打放し面の主な保護工法と費用比較


| 工法 | 費用目安(㎡単価) | 耐用年数 | 特徴 |
|------|----------------|---------|------|
| 撥水剤のみ | 約1,500〜2,500円 | 3〜7年 | 防水性の付加。中性化防止効果は弱い。 |
| クリヤー塗料 | 約3,000〜5,000円 | 5〜10年 | 素材感を保ちつつ保護膜を形成。 |
| 光触媒+フッ素系 | 約5,000円〜 | 10〜15年 | 高耐候性。中性化・酸性雨に強い。 |


重要な点は、撥水剤単独では「水を弾く」だけで、CO₂の侵入を防ぐ力が弱いということです。中性化を抑制するためには、クリヤー系塗料や光触媒塗料などの成膜型保護材との組み合わせが有効です。


白華(エフロレッセンス)も見落とせない劣化現象です。コンクリート内部の成分が水分とともに表面に滲み出し、白い結晶として析出します。化粧打放しの意匠価値を大きく損ないますが、早期の浸透性吸水防止材塗布で抑制できます。


劣化対策を行うタイミングは「症状が出てから」ではなく、「竣工後3〜5年以内の定期的な点検」で早期対応が原則です。スケールでひび割れ幅を計測し、0.3mm以上は補修を検討する目安にしてください。ちょうど爪楊枝の先端ほどの太さが0.3mm程度です。


参考リンク(打放しコンクリートの中性化防止を目的とした保護塗装の工法解説)。
塗装で蘇る打放しコンクリートの美しさ – エスケー化研コラム


コンクリート化粧打放し仕上げで見落とされがちな断熱と設備の納まり問題

ここからは、設計・施工の両サイドが見落としやすい「打放し仕上げに特有の制約」について説明します。これを知らずに施工を進めると、完成後に大きなクレームに発展することがあります。


外壁の室内側を化粧打放しにする場合、最大の問題は内断熱ができないという点です。通常、RC造の断熱は外壁の室内側に発泡ウレタンなどを吹き付ける内断熱が一般的です。コストや施工性で有利なためです。しかし室内側を化粧打放しにする場合は、その壁面に断熱材を吹き付けると意匠が台無しになるため、断熱材を施せません。


これが条件です。


この問題を解決するには外断熱を採用するか、室内側の化粧打放しを部分的に限定するかという選択になります。外断熱は内断熱に比べコストが高くなるため、設計初期段階での予算確保が必要です。断熱性能を犠牲にした状態で引き渡してしまうと、冬季の結露・カビ・寒さに関するクレームが発生するリスクがあります。


コンセントやスイッチの納まりも化粧打放し仕上げでは特別な配慮が必要です。通常の仕上げ壁であれば、壁仕上げ材の中に設備ボックスを組み込めます。しかし化粧打放しの場合は、型枠を建てる段階でコンクリート内に埋め込み用の設備ボックスを仕込む必要があります。後から開口を取ると「ハツリ跡」が残り、美観が完全に損なわれます。


🔧 化粧打放し仕上げで事前に検討すべき設備・断熱の納まりチェック


- スイッチ・コンセント・照明ボックスの位置と型枠仕込みの有無
- 換気孔・スリーブ位置の割付(Pコン割付との干渉確認)
- 断熱工法(内断熱 or 外断熱)の選定と予算確認
- 結露リスクの計算と防湿層の有無の検討


これら設備・断熱の納まりを躯体工事の着手前に確定させることが、後工程のトラブル防止につながります。施工者と設計者が工事初期段階で情報共有できているかが、打放し工事の品質を左右します。


化粧打放しの特有の難しさは「意匠的な自由度の高さ」と「施工上の制約の多さ」が同居している点にあります。その難しさを正しく理解した上で準備を進めれば、完成時の高い品質と施主満足度が得られます。


参考リンク(化粧打放しの断熱・設備の納まり問題を施工側の視点から詳しく解説)。
コンクリート化粧打放しで困る点 – 建築の納まり図とその解説
