プルーフローリング試験の様式を正しく理解して現場で活用する方法

様式を「とりあえず埋めた」だけでは、手戻り工事で100万円以上の損失になることがあります。


この記事でわかること
📋
プルーフローリング試験の様式とは

試験の目的・記録すべき項目・様式の基本構成をわかりやすく解説します。

✏️
様式の正しい書き方と判定基準

たわみ量の記録方法、判定フロー、現場で見落としがちな記入ミスの具体例を紹介します。

⚠️
様式の不備が引き起こすリスク

記録不備が発注者との契約トラブルや工期遅延につながる理由と、その回避策を解説します。


プルーフローリング試験とは何か:目的と様式が必要な理由

プルーフローリング試験(Proof Rolling Test)とは、締め固めた路床・路盤の支持力を目視と変形量で確認する現場試験です。重機(ダンプトラックや振動ローラーなど)を走行させ、地盤表面のたわみや波打ちを観察することで、舗装工事に耐えられる支持力があるかどうかを判断します。


この試験が必要とされる最大の理由は、「数字に見えない軟弱箇所を面的に確認できる」点にあります。平板載荷試験やCBR試験は点の評価ですが、プルーフローリングは面全体を効率よくチェックできます。東京ドームのグラウンド面積(約13,000㎡)に相当するような広大な造成地でも、重機1台で短時間に全体を走査できるのが大きな強みです。


様式が必要な理由は明確です。試験結果を書面として残さなければ、「合否判定をした」という根拠がなくなります。これは発注者・施工者双方にとっての証拠書類であり、後工程への引き渡し条件の証明にもなります。


様式なしで口頭のみの確認は、後のトラブルの温床になります。


国土交通省や各都道府県の土木工事共通仕様書においても、路床・路盤の完成検査時にプルーフローリング試験結果を提出書類として求めているケースが多くあります。記録が不完全な場合、検査を通過できず工期が延びることもあります。これは避けたい事態です。


国土交通省:土木工事標準仕様書・施工管理基準(参考:路盤管理に関する規定)

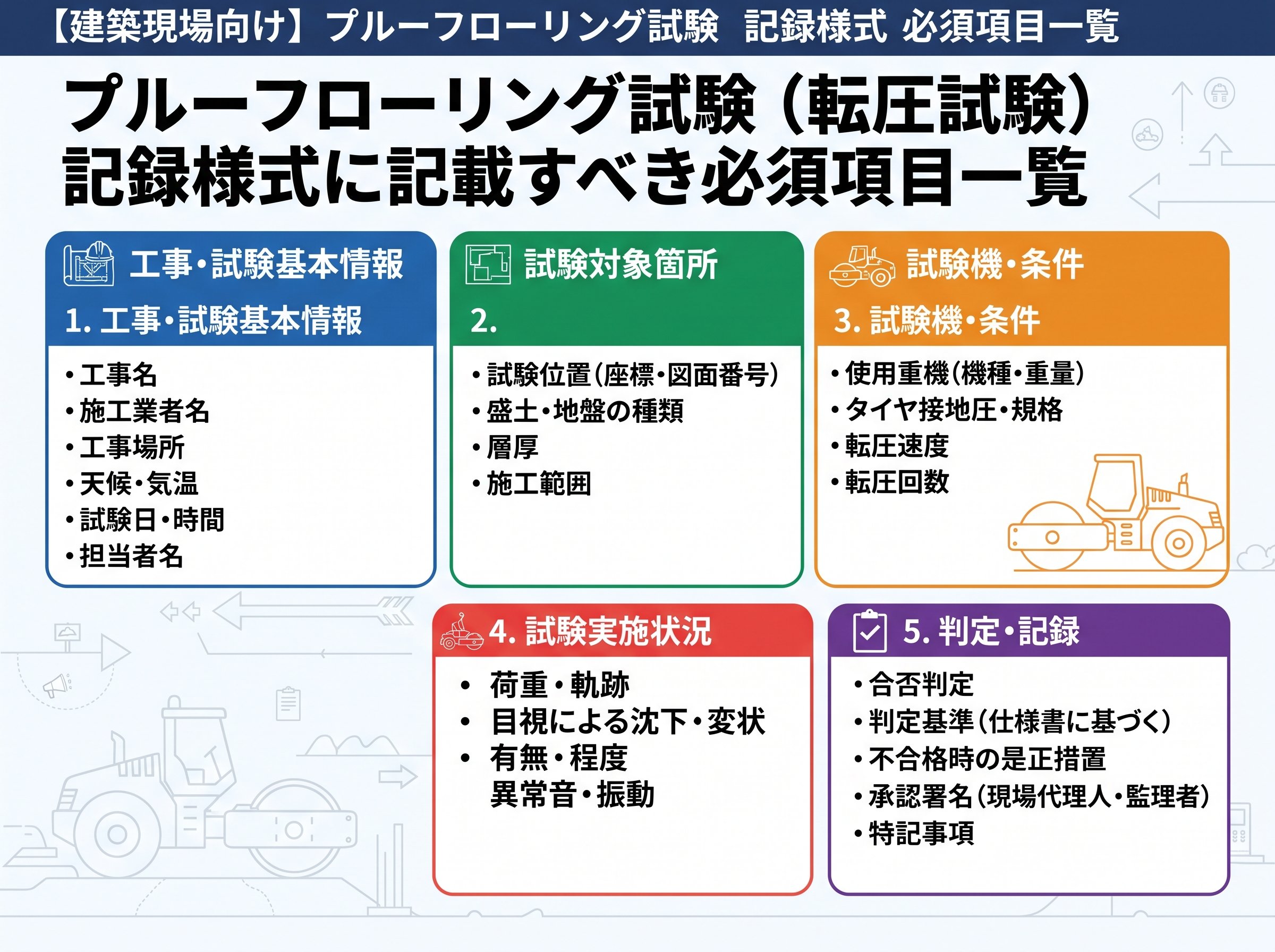

プルーフローリング試験の様式に記録すべき必須項目一覧

様式には何を書けばいいのか、現場で迷う方は少なくありません。記入漏れがあると検査で差し戻されるため、事前に必須項目を把握しておくことが重要です。


以下が、一般的なプルーフローリング試験様式に含まれる主要項目です。



  • 📅 試験年月日・天候・気温:施工状況の再現性に影響する環境条件として必須記録です。

  • 📍 工事名・工区名・試験箇所のNo.または座標:どの場所を評価したか特定できるよう記載します。

  • 🚛 使用車両の種類・軸重または総重量:通常は後輪軸重10t以上のダンプトラックや振動ローラーを使用します。

  • 📏 走行速度・走行回数:一般的には時速3~5km程度、1~2パスが目安です。

  • 🔍 たわみの観察結果(目視判定):各測定点または区間ごとに「良・要補修・不合格」などで記載します。

  • 📐 たわみ量(mm単位):定規やスタッフで計測した実測値を記録します。

  • 合否判定・特記事項:判定基準値との比較と、補修要否の結論を明記します。

  • 🖊️ 試験実施者・確認者の署名:責任の所在を明確にするために必ず記入します。


記入漏れで最も多いのは「使用車両の軸重」と「走行速度」です。これが抜けると、試験の再現性が担保できず、後で監督員に「この記録では判定できない」と指摘されます。手間ですが数字は必ず現場で確認して記入してください。


つまり、数字のある記録こそが信頼性の証明です。


様式フォームは、各発注機関(国道事務所、県土木事務所など)が独自のものを定めているケースと、施工者側が任意様式で作成するケースの両方があります。発注者指定がある場合は必ずそちらを優先してください。

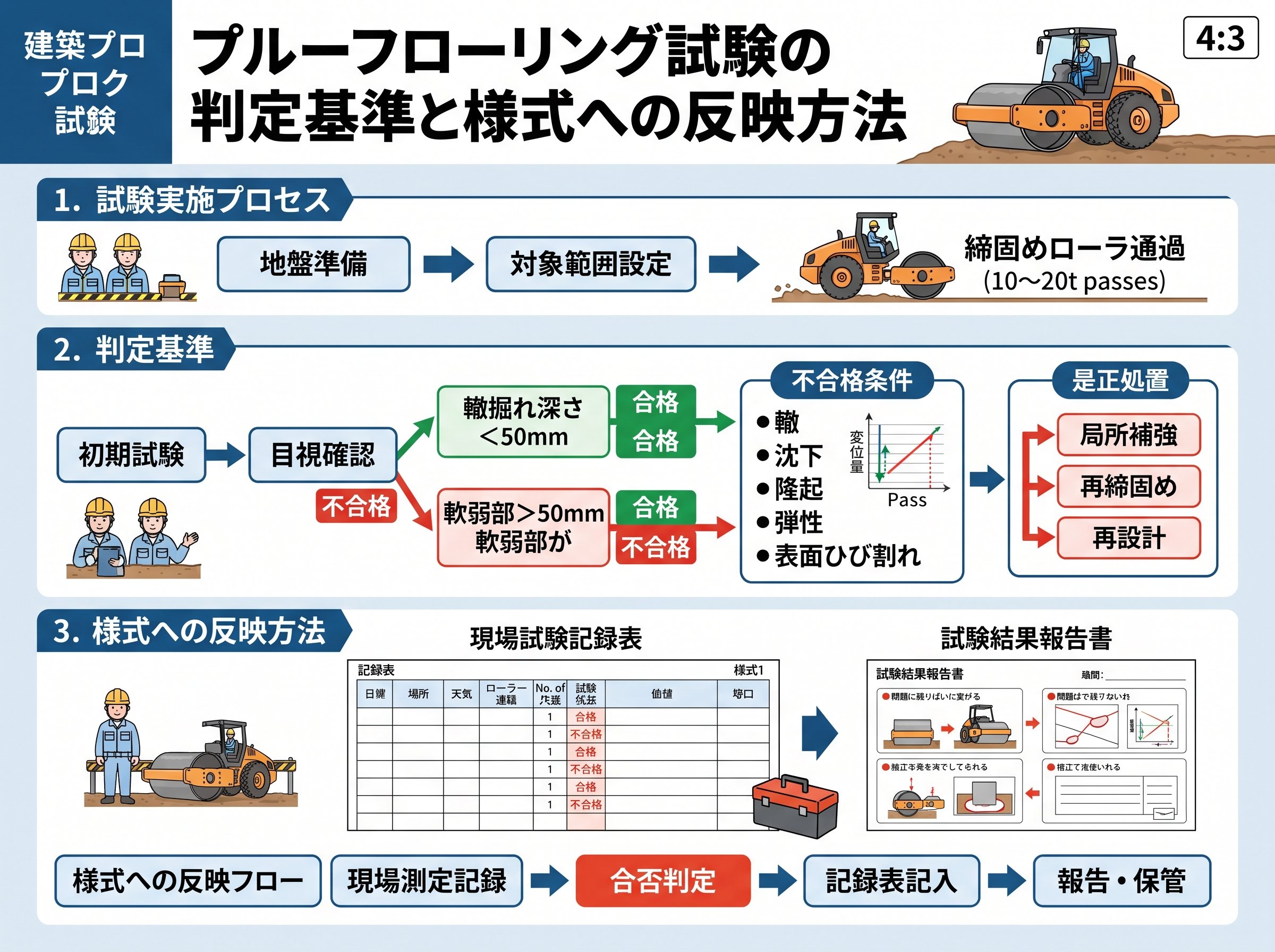

プルーフローリング試験の判定基準と様式への反映方法

現場でよく聞かれるのが「どのくらいたわんだらアウトなのか」という問いです。判定基準は仕様書によって若干異なりますが、一般的な目安として広く用いられているのが以下の値です。



  • ✅ たわみ量が25mm未満:合格(良好な支持力あり)

  • ⚠️ たわみ量が25mm以上50mm未満:要注意・再確認(補修を検討)

  • ❌ たわみ量が50mm以上:不合格(補修または置き換えが必要)


ただし、国土交通省の「舗装設計施工指針」や各都道府県の仕様書では、路床の設計CBRや交通量区分によって基準が変わることがあります。一律に「25mm」で判定するのは危険です。必ず適用する仕様書を確認するのが原則です。


この基準が変わることを知らずに一律運用しているケースが現場では散見されます。特に改築工事や補修工事では、新設工事とは異なる基準が適用されることがあります。これは意外なポイントです。


様式への反映方法としては、各測定区間に対して「判定値〇〇mm・実測値〇〇mm・判定:合格/不合格」の形式で記入します。記入例を表にして様式内に印刷しておくと現場担当者の混乱を防げます。
































測定区間No. 実測たわみ量(mm) 判定基準(mm) 判定 備考
No.1 18 25未満 ✅ 合格
No.2 32 25未満 ⚠️ 要補修 部分的に軟弱箇所あり
No.3 9 25未満 ✅ 合格


表形式で一目で判定が見えるようにすると、後の検査時に確認がスムーズです。これは使えそうです。


公益財団法人道路保全技術センター:舗装技術関連資料(路盤管理・試験方法の参考資料として)


プルーフローリング試験の様式で起きやすい不備とその対処法

実際の現場で起きやすい「様式の不備」を具体的に把握しておくことは、手戻り工事の防止に直結します。以下は、監督員や検査員から指摘されることが多い典型的な不備事例です。



  • 車両の軸重が未記入:「何トンで試験したかわからない」という理由で試験結果が無効になります。事前に車検証コピーを準備して軸重を必ず確認しましょう。

  • 測定位置が「全体的に問題なし」などの曖昧表記:具体的な区間番号または座標が必要です。図面上への記入と様式の対応づけが求められます。

  • たわみ量の単位が記入されていない:mmなのかcmなのか不明になり、数値の解釈ができません。単位は必ず明記が原則です。

  • 試験実施者の署名なし:「誰が確認したか」が不明な記録は証拠書類として機能しません。

  • 天候・気温の未記入:降雨直後や凍結時の試験結果は信頼性が低くなります。環境条件の記録は判断根拠として不可欠です。


不備が発覚するタイミングは、多くの場合「後工程の着手直前」です。これが一番痛いですね。路盤完成後に舗装工事の着手タイミングで検査が行われ、そこで書類の不備が発覚すると、最短でも数日の工期遅延が発生します。施工者にとっては追加コストと信頼損失の両方が発生する状況です。


対処法として最も効果的なのは、「様式の記入チェックリスト」を独自に作成して現場に掲示することです。チェック項目を5〜6項目に絞り、試験終了後に担当者が自己確認できる仕組みにすると、ヒューマンエラーを大幅に減らせます。


様式の確認は2人体制が基本です。


また、近年では施工管理アプリ(例:安藤ハザマの「Photoruction」、SATOの「蔵衛門工事黒板」など)でプルーフローリング試験の写真・記録を電子的に管理するケースも増えています。写真と様式を紐づけてクラウド保存することで、提出書類の整合性確認が格段に楽になります。


プルーフローリング試験の様式を独自視点で活用する:記録を「品質証明書」として使う発想の転換

ここからは、検索上位ではあまり触れられていない独自の視点をお伝えします。


多くの現場では、プルーフローリング試験の様式を「提出義務があるから書く」という義務的な書類として扱っています。しかし、この考え方を転換すると、施工者側にとって大きな武器になります。


試験記録は、施工品質の「見える証拠」です。路床・路盤の支持力が適切に確保されていたことを、数字付きの書類として残しておくことで、将来の補修工事や瑕疵担保責任の議論が発生した際に「当時の施工は基準を満たしていた」と証明できます。


国土交通省のデータによれば、舗装の早期破損事例のうち約30〜40%は路床・路盤の支持力不足が原因と報告されています。早期破損が発覚した際に施工記録が残っていないと、設計起因か施工起因かの判断ができず、施工者側が不利な立場に置かれることがあります。記録があるかないかで、対応コストが数百万円単位で変わることも珍しくありません。


これは大きなメリットです。


さらに、様式を「品質証明書」として位置づけると、記録方法にも自然と変化が生まれます。たとえば、軟弱箇所の分布を工区平面図に落とし込んだ「たわみ分布図」を様式に添付することで、どの区間が良好でどこを補修したかが一目でわかる資料になります。これは発注者へのプレゼン資料としても活用でき、施工者の信頼性向上に直結します。


「様式を埋める」から「品質を見せる」へ発想を変えてみてください。


また、同じ現場で複数回試験を行った場合、回次ごとの様式を比較することで「締固め作業の改善効果」を可視化できます。1回目の試験でたわみ量の平均が35mmだったものが、転圧を追加したことで2回目は18mmに改善された——こうした記録の積み重ねが、次の現場や若手技術者の育成にも活きるデータになります。記録はただの義務ではなく、財産です。


プルーフローリング試験の様式ダウンロードと入手方法まとめ

「様式をどこで入手するか」は意外と情報が少なく、現場担当者が困るポイントのひとつです。入手経路を整理しておきましょう。



  • 🏛️ 発注機関の公式Webサイト:国道事務所、県土木事務所、市区町村の建設担当課などがPDFまたはExcel形式で公開しているケースが多いです。「〇〇県 土木工事 様式集」で検索すると見つかります。

  • 📁 工事請負契約書の添付書類:仕様書の巻末や契約時の書類一式に様式が含まれていることがあります。契約書類を改めて確認してみてください。

  • 🏢 施工会社の社内標準様式:大手ゼネコンや専門土木会社では、独自の様式を整備していることが多く、発注者の承認を得た上で使用するケースがあります。

  • 💻 施工管理ソフトの標準テンプレート:Photoruction、蔵衛門、SiteBoxなどの施工管理アプリには、試験記録様式のテンプレートが組み込まれているものがあります。


発注者指定の様式がある場合は、任意様式を使うことは原則NGです。ここが注意点です。独自様式で提出して差し戻された事例は少なくないため、最初に「様式は指定があるか」を確認する一手間が後々の手間を大幅に省きます。


また、Excel形式の様式を自社でカスタマイズして使う場合、「必須項目が削除されていないか」を確認する習慣をつけてください。現場の使いやすさを優先するあまり、署名欄や車両情報欄を省いてしまうケースがあります。これが後に検査で指摘される原因になります。


様式の入手から提出まで、流れを把握しておけば安心です。


なお、Excelで様式を管理している場合、セルへの数式埋め込み(判定値との自動比較など)を活用すると、記入ミスの防止と様式の品質向上が同時に実現できます。たとえば、実測たわみ量のセルに「25mm以上なら赤字表示」の条件付き書式を設定するだけで、担当者が一目でアラートに気づける仕組みになります。少しの工夫で現場の安全精度が上がるのであれば、取り入れる価値は十分にあります。
