「浮き補修は一式でまとめれば安く済む」と思っていると、後で30万円以上の追加請求が来ることがあります。

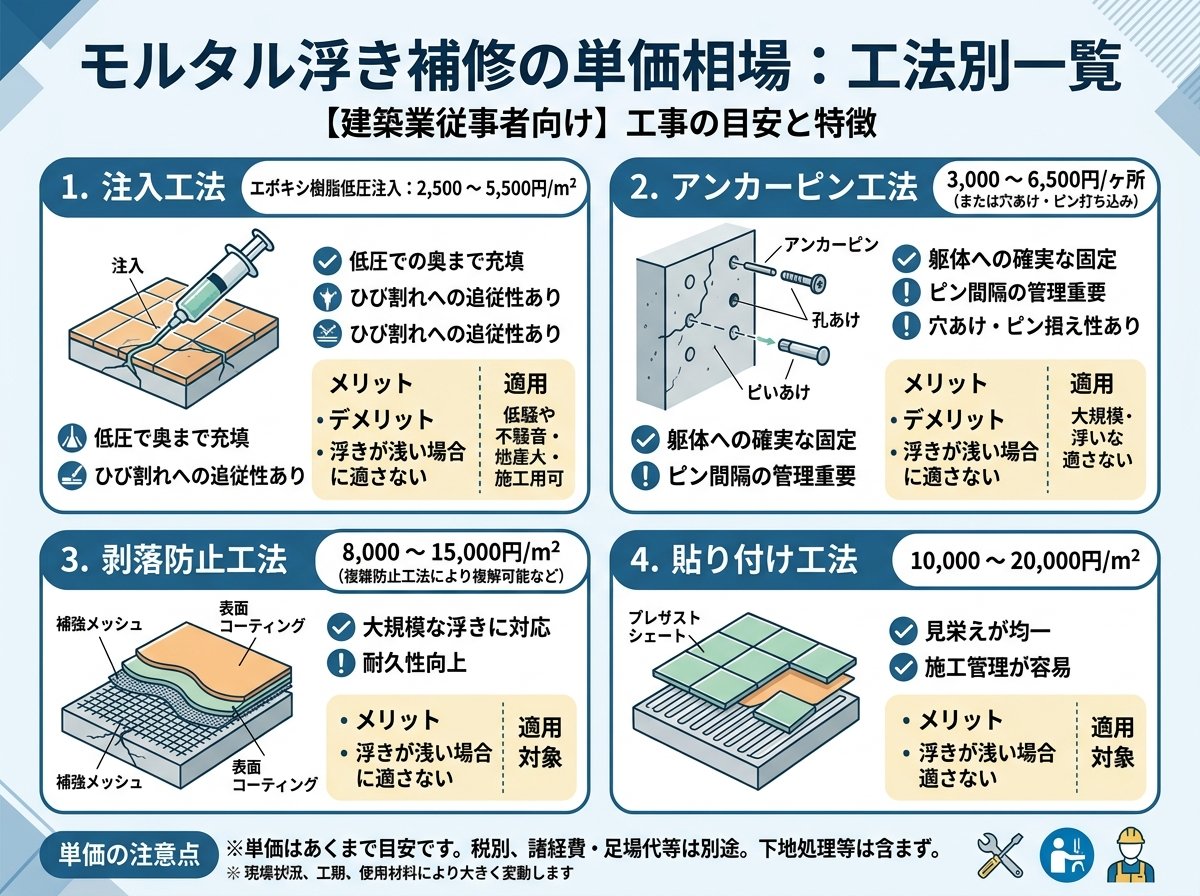

モルタルの「浮き」とは、外壁のモルタルが下地躯体から剥離し、内部に空洞ができた状態を指します。打診調査で「ボンボン」という鈍い空洞音が聞こえる箇所がこれに当たります。補修に使われる工法は主に3種類で、それぞれ単価の算定方式が異なります。
以下の表に、代表的な工法別の費用相場をまとめました。
| 工法 | 費用相場(目安) | 算定単位 | 主な適用場面 |
|---|---|---|---|
| エポキシ樹脂注入工法(低圧) | 5,100〜5,240円 | ㎡ | 浮き面積が小〜中程度、鉄筋未露出 |
| アンカーピンニング部分エポキシ樹脂注入(一般部16本/㎡) | 6,960円 | ㎡ | 中程度の浮き・外壁モルタル全般 |
| アンカーピンニング部分エポキシ樹脂注入(指定部分25本/㎡) | 10,800円 | ㎡ | 見上げ面・ひさし周辺・隅角部など重点箇所 |
| アンカーピンニング全面エポキシ樹脂注入(一般部13本・注入口12個) | 10,100円 | ㎡ | 広範囲浮き・剥落リスクが高い面 |
| 注入口付アンカーピンニング全面エポキシ樹脂注入(一般部9本) | 8,870円 | ㎡ | 中〜大規模マンション外壁 |
| 欠損補修(モルタル・ポリマーセメント) | 5,000〜10,000円 | 箇所 | コンクリート欠け・爆裂周辺 |
| 浮き補修(アンカーピンニング単体) | 3,000〜5,000円 | 箇所 | タイル外壁・局部的な浮き |
上記の㎡単価は、令和6年度・中部地方整備局の営繕工事材料単価(材料費+労務費等の合計)を基準にしています。実際の工事では、足場・養生・廃材処分などが別途加算されることを念頭に置いてください。
つまり「同じ浮き補修でも、工法と施工密度で単価は2倍以上変わる」ということです。
公共工事の積算基準を確認したい場合は、国土交通省が公表する以下の資料が参考になります。
外壁補修に関する公共建築改修工事標準仕様書(国土交通省)
国土交通省|公共建築改修工事標準仕様書(建築工事編)
見積書を受け取った際、単価が高いか安いかを判断するには「何が費用を押し上げているか」を理解することが重要です。単価は決して固定ではなく、以下の要因で大きく変動します。
① 浮きの範囲と密度
浮きが広範囲に及ぶ場合、アンカーピンの本数が増え、穿孔・清掃・樹脂注入のサイクルが繰り返されます。浮き率(全外壁面積に占める浮き部分の割合)が高い建物ほど材料費と手間が比例的に増加します。1㎡に16本のピンを打つ「部分注入」と、13本+注入口12個を配置する「全面注入」では、同じ㎡でも費用が約1.5倍近く異なります。
② 足場条件の有無
これが単価差の最大要因のひとつです。足場が必要な場合は1㎡あたり800〜1,500円が仮設費として別途加算されます。無足場工法(ブランコ・ロープアクセス・ゴンドラ)を採用する場合、総工事費を15〜25%削減できるケースもあります。ただし、高さや建物形状によって採用できない場面もあるため、事前確認が必要です。
モルタル浮き補修でのブランコ(無足場)工法の単価参考例を下表に示します。
| 工事内容 | 単価(目安) | 備考 |
|---|---|---|
| モルタル浮き補修/ピンニング(無足場) | 4,500〜6,500円/㎡ | アンカーピンニング部分エポキシ樹脂注入工法16穴/㎡の場合 |
| クラック補修/Uカットシール(無足場) | 2,000〜4,000円/m | 目地幅・深さにより変動 |
③ 下地の劣化状態(鉄筋露出・爆裂の有無)
モルタルの浮きが鉄筋の錆・爆裂を伴う場合、「防錆処理+断面修復」が追加工程として必要になります。爆裂補修の費用相場は10,000〜20,000円/箇所と、単純なピンニング工法の2〜6倍に膨らむことがあります。これは見落としやすい点であり、打診調査のみで爆裂の可能性を見逃すと、着工後に大幅な追加費用が発生します。
④ 部位・立地条件(見上げ面・隅角部・高層)
建築基準法が定める「指定部分」(ひさしの鼻先・まぐさ隅角部など)は落下リスクが高いため、アンカーピンを一般部の約1.6倍(16本→25本/㎡)打設します。単価も6,960円/㎡から10,800円/㎡へと上昇するため、部位ごとの拾い分けが見積精度に直結します。高層ビルや都市部の高所作業では、さらに交通誘導員や夜間作業費が加わるケースがあります。
⑤ 仕上げ復旧の範囲
補修穴を埋める「穴埋めモルタル成形」や「塗装取り合い」が必要な場合は別途費用がかかります。既存の模様や色に合わせた肌合わせ作業が発生すると、試験施工・調色費用が積み上がることも覚えておいてください。
これが条件です。「どの部位を何本打つか」を明示した見積もりでなければ、比較検討の意味がありません。
「まだ落ちていないから大丈夫」という判断は、法的に通用しない場合があります。この点は建築業従事者として特に理解しておくべき重要知識です。
日本の民法第717条(土地工作物の占有者・所有者責任)により、建物から落下物が生じて第三者に損害を与えた場合、建物の管理者・所有者は損害賠償責任を負います。これはモルタル・タイルが落下して通行人に当たった場合も例外ではありません。法的責任が問われる可能性があります。
落下事故が発生してからでは補修費用だけでは済まなくなります。早期発見・早期補修が、業者・施主双方にとって最も経済合理性の高い選択です。
建築基準法に基づく外壁打診調査は、原則3年ごとの実施が義務付けられています。対象となる建物(外壁にタイル・石貼り等を使用した5階建て以上・高さ20m超など)では、特定建築物定期調査として定期的な報告が必要です。
外壁調査の義務と建築基準法の関係については、以下のリンクも参考になります。
建物の規模を問わず、モルタル浮きを「そのうち直す」と後回しにすることには大きなリスクが伴います。放置期間が長いほど浮きは周辺に拡大し、補修面積が広がって工事費も増大します。1㎡の浮きを放置して翌年に5㎡に拡大すれば、補修費用は単純計算で5倍になります。これは損失です。
見積書を受け取っても「内容が正しいかどうかわからない」という声は現場で多く聞かれます。ここでは、見積もりの妥当性を見極めるための実務的なチェックポイントを整理します。
❶ 計上単位と数量根拠が明示されているか
「下地補修一式 ◯◯万円」という表記は要注意です。工法別・部位別に以下の単位が明記されているかを確認してください。
数量根拠として、打診調査のマーキング図や写真記録が提示されているかも確認しましょう。根拠のない一式見積もりは、後の増減精算でトラブルに発展しやすい傾向があります。
❷ 足場・養生・廃材処分が別途計上されているか
補修工事の直接費(材料費+手間)だけでなく、仮設足場・養生シート・廃材運搬・高圧洗浄・写真管理費が明記されているかを確認します。これらが「一式」にまとめられている場合、内訳が不透明なままになりがちです。
❸ 鉄筋露出・爆裂の処置方針が記載されているか
事前調査の段階で鉄筋露出が確認されている場合、錆落とし・防錆材塗布・断面修復の工程と費用が積算に含まれているかを確認します。含まれていない場合は着工後の追加費用リスクが高まります。
これは必須です。現場条件の確認なしに出された概算見積もりは、あくまで参考値として扱う必要があります。
❹ 増減精算のルールが合意されているか
実際の施工では、打診調査時の想定と異なる浮き範囲が発見されるケースがあります。その場合に「どの単価で何を基準に精算するか」を契約前に合意しておくことが、後のトラブル防止になります。
塗り替え情報局|外壁補修の費用を2000件以上の見積もりデータをもとに解説
この章では、他の解説サイトではあまり触れられない「実際の現場での工法選定と費用最適化」について、実務的な視点で解説します。
打診調査結果からの工法選定フロー
浮き補修の工法選定は、打診調査の結果に基づいて行います。以下のフローで整理すると現場での判断がスムーズになります。
「単価は安くても総額で高い」落とし穴
経験豊富な現場担当者でも見落としやすいのが、「㎡単価が安い工法が必ずしも総額で安い」とは限らないという点です。
例えば、エポキシ樹脂注入(低圧)の単価は約5,100円/㎡と比較的安価ですが、浮きの固定力としてはアンカーピンニングより劣ります。数年後に再浮きが発生して再補修が必要になれば、初期工事費を上回るコストが発生します。一方、アンカーピンニング全面注入(10,100円/㎡)は初期費用が高いものの、固定力が高く長期的な安定性があります。これは使えそうです。
同じ理由で、冬期施工の場合はエポキシ樹脂の硬化が遅くなり、養生時間が延びて工期コストが上昇します。施工時期の設定も費用最適化の要素になります。
足場か、無足場か——判断の目安
足場と無足場工法の選択は、施工面積・建物高さ・形状によって判断が変わります。
| 条件 | 推奨方式 | 理由 |
|---|---|---|
| 施工面積300㎡以上・4階建て以下 | 固定足場 | 生産性が高く、面積当たりの足場費を分散できる |
| 部分補修・局部的な浮き対応 | 無足場(ブランコ/ロープ) | 足場設置費(15〜25万円以上)をゼロにできる |
| 高さ45m超の高層建物 | ゴンドラ(無足場) | 規制上、固定足場の採用が難しい場合がある |
| 狭小地・隣家接近の建物 | ロープアクセス | 足場の設置スペースが確保できない場合に対応 |
無足場工法は、総工費の15〜25%削減が期待できると言われています。ただし、作業員1人あたりの1日の施工量が足場作業に比べて少なくなるケースもあるため、施工日数が延びることによるコストとのトレードオフを考慮する必要があります。
無足場工法の費用相場や比較については、以下の参考情報が役立ちます。
無足場工法(ロープアクセス)の単価情報
リビングカラーコーポレーション|ロープアクセス工法の単価目安と相場表
現場での工法選定で重要なのは、「短期コストではなく、ライフサイクルコストで判断すること」です。初期の補修費用だけでなく、再補修サイクルと建物の耐久性を考慮した判断が、施主への提案品質にも直結します。これが原則です。
