固定ピンを規定本数より多く打っても、マットが浮いて法面崩壊につながることがあります。
植生マット工とは、法面(のりめん)や切土・盛土斜面に植物の種子・肥料・保水材などをあらかじめ封入したシート状のマットを敷設し、緑化と法面保護を同時に図る工法です。道路建設や宅地造成、河川護岸工事など、裸地状態の斜面が生じるあらゆる土木工事で採用されています。
マットの種類は大きく分けて以下の3タイプが現場でよく使われています。
現場での選定基準は「法面勾配」「土壌条件」「施工時期」の3要素です。つまり現場条件の事前調査が最初の重要ステップです。
植生マット工は、コンクリート系の法面保護工と比較して初期コストが抑えられる利点があります。一般的な施工単価は1㎡あたり600〜1,500円程度(規模・品種・地域により異なる)で、モルタル吹付工の2,000〜4,000円/㎡と比べると、コスト面での優位性が明確です。これは使えそうです。
また、植生マット工は「緑化工」として景観保全・生態系配慮の観点からも採用が増えており、近年の公共工事における環境配慮要件を満たしやすい工法として注目されています。発注仕様書で緑化率の数値が指定されるケースも増えているため、施工業者としてはこの工法の特性を正確に把握しておく必要があります。

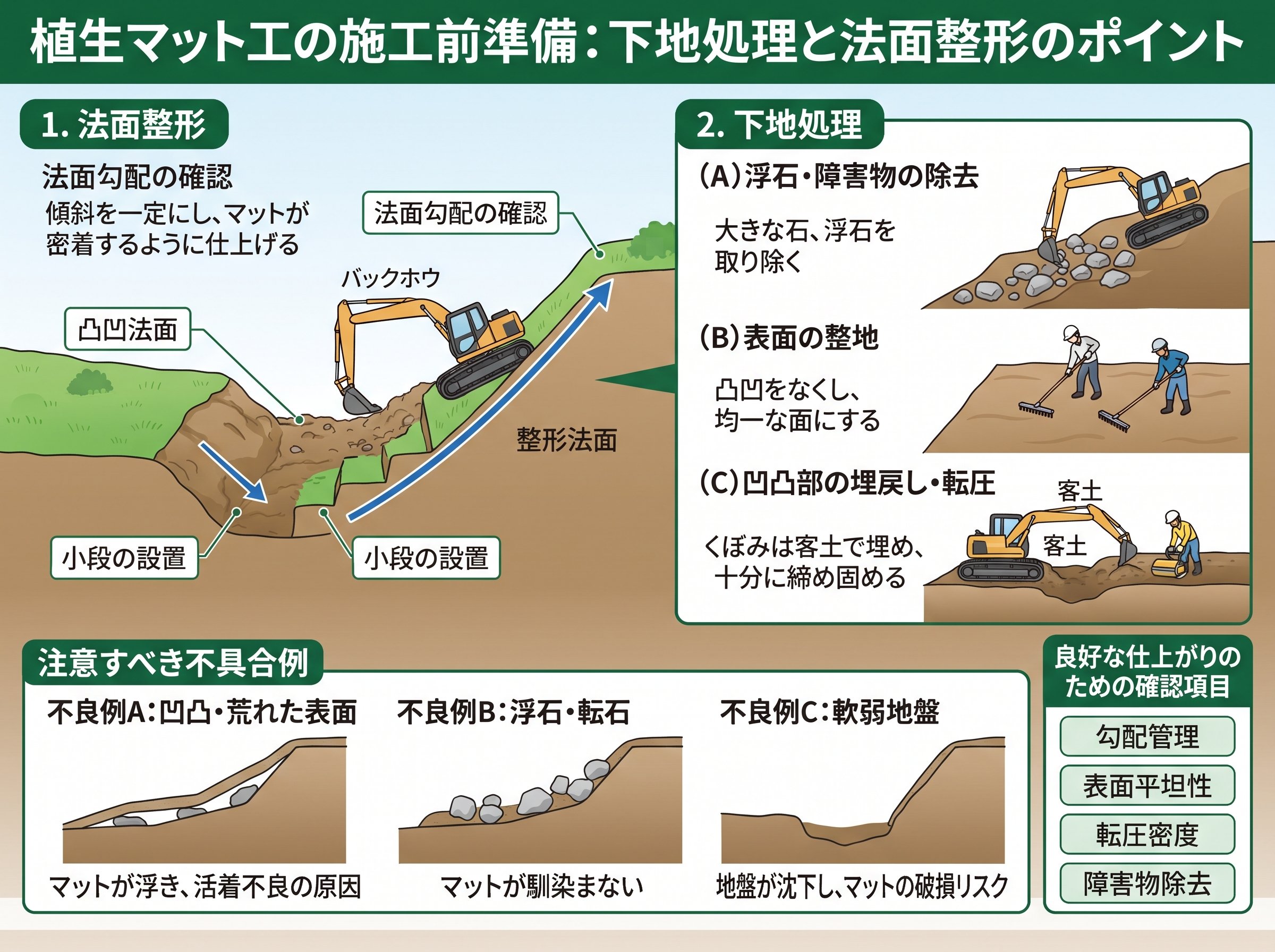

施工品質の大半は、マットを貼る前の「準備工」で決まります。下地処理が不十分なまま施工を進めると、後から修正することは事実上不可能です。現場経験者ほど、この工程に時間をかけます。
法面整形の基本手順は以下の通りです。
下地処理で見落とされやすいのが「水抜き穴の確認」です。法面背面に滞留した水が浸透圧でマットを押し上げるケースがあります。湧水点が確認された箇所には、施工前に砕石やパイプを用いた排水処理を行うことが必要条件です。下地処理が条件です。
施工前には現場の気象条件も確認します。降雨直後の法面は表面が軟化しており、作業員の踏み込みで整形面が乱れます。降雨後24時間以上経過し、表面が適度に乾燥してから施工に入るのが基本です。
植生マットの発注・搬入段階での注意点として、種子の発芽率保証期限があります。多くのメーカーが出荷から6〜12ヶ月以内の使用を推奨しています。倉庫保管時は直射日光・高温多湿を避け、15〜25℃の環境での保管が必要です。期限切れ材料の使用は、発芽不良→クレーム→手直し工事という連鎖につながります。痛いですね。
実際の敷設作業に入ります。作業の流れとしては、「法頂部への固定→法面上部から下部へ向けた展開→固定ピン打ち→重ね部の固定」という順序が基本です。
敷設方向の原則は「法頂から法尻に向かって展開する」ことです。逆方向(法尻から上へ)に敷設すると、重ね部に雨水が入り込みやすくなります。重ね部は「上のマットが下のマットの上に来る」ように、屋根瓦状に重ねるのが原則です。
重ね幅の基準は以下の通りです。
固定ピン(アンカーピン)の打ち込みは、施工の核心部分です。一般的なピンは長さ20〜30cm、径3〜4mm程度のU字型またはI字型の金属製品を使用します。打ち込み間隔の標準は縦横50〜100cm格子状ですが、勾配が急なほど、また土質が軟弱なほど間隔を密にします。
固定ピンの配置で特に重要な箇所は3点です。
ピンを打ちすぎれば良いという考え方は誤りです。過密なピン打ちはマット基材を破損させ、かえって密着性を損ないます。1㎡あたりの標準本数は3〜5本が目安で、これを大きく超えると素材を傷める可能性があります。ピン本数より配置位置が原則です。
法面に凹凸が残っている場合は、ピンを打ち込む前にマットを手や足で軽く押さえ、下地に密着させてから固定します。この「密着確認→固定」の手順を飛ばすと、マットと地山の間に空隙が生じ、そこに雨水が浸入して植生不良の原因になります。
施工が完了してからが、実は品質管理の本番です。植物の発芽・活着には、施工後の適切な水分管理が不可欠です。この工程を軽視すると、せっかくの施工が無駄になります。
発芽・活着に必要な気象条件の目安は以下の通りです。
散水管理の具体的な方法としては、散水車や移動式スプリンクラーを使用します。手撒きホースでの散水は、水圧が強すぎるとマット表面の種子・肥料を洗い流すリスクがあります。散水圧力は0.1MPa以下を目安にし、霧状または細かい水流で行うことが重要です。
活着の確認方法は「発芽率の目視確認」と「マット端部の浮き確認」の2点です。施工後14日を目安に、緑化率30%以上の発芽が確認できれば初期活着は順調と判断できます。発芽率が著しく低い場合(10%以下)は、種子不良・土壌pH異常・水分不足のいずれかが原因として考えられます。これが条件です。
養生期間中に降雨があった場合の対応も把握しておく必要があります。時間雨量30mm以上の豪雨は、固定が不十分な部分のマット剥離を引き起こします。施工後初期(7日以内)の強雨後は、全面的な目視点検と浮き・剥離箇所の再固定を行います。点検を怠ると、軽微な浮きが経時的に拡大し、大面積の手直しが必要になります。
施工記録の保管についても触れておきます。植生マット工は「出来形管理」と「品質管理」の両方の記録が必要です。具体的には施工前・施工中・養生後の写真記録、固定ピンの打込み本数記録、使用材料の品質証明書(種子発芽率証明など)が必要書類として求められます。公共工事では竣工後も一定期間の記録保管が義務付けられています。
現場での失敗事例を知ることは、品質向上の近道です。同じミスは何度も繰り返されます。よく聞かれる失敗を整理しておきます。
失敗事例① マット浮きによる剥離
最も多いトラブルです。原因の多くは「下地の不陸」と「法頂固定の不備」です。マット全体がずり落ちるような大規模剥離の場合、手直し費用は施工面積1㎡あたり1,000〜2,000円の追加コストが発生します。面積が100㎡なら10〜20万円の損失です。小さな固定不備が大きな損失につながります。
失敗事例② 発芽不良(緑化不成立)
検査時に緑化率が基準値(一般的に60〜80%)を下回り、補修・再施工が必要になるケースです。原因として多いのは、施工時期のミス(極端な高温・低温期の施工)と養生散水の不足です。夏季施工では地温が40℃を超えることがあり、この状態が続くと種子が死滅します。意外ですね。
失敗事例③ 重ね部からの土砂流出
重ね幅が不足した施工では、雨水が重ね部から法面内部に侵入し、マット下の土砂を流出させます。これはマット剥離にとどまらず、法面自体の浸食進行につながる重大な問題です。
失敗事例④ 施工記録の不備による検査不合格
技術的には適切な施工であっても、写真記録や品質証明書が揃っていないと検査を通過できないケースがあります。特に種子発芽率の証明書については、材料搬入時に受け取りを確認する習慣が必要です。書類は当日中に整理が基本です。
